為深入實施重點工程項目,加快推進余箐220kV變電站建設。近日,川能建工集團水利水電公司調動八輛施工吊車進行珙縣余箐220kV變電站設備安裝,由此拉開了余箐220kV變電站增容技改項目設備安裝的帷幕,此節點標志著工程建設進入全面電氣安裝階段。

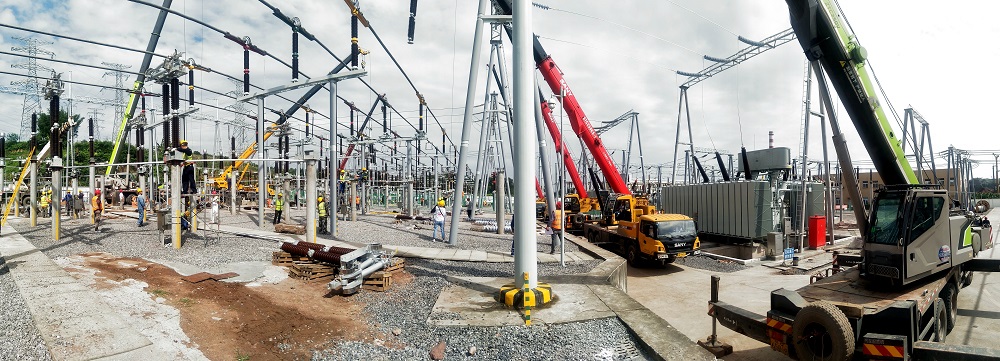

(八輛施工吊車現場施工)
余箐變電站是珙縣電力運行主網、區域樞紐,現在正值夏季用電高峰階段,變電站全面停電施工作業非常不易。經過多方努力終于申請到國家電網、南方電網以及宜賓能投股份公司的同意,進行停電施工。為確保變電站設備順利安裝,保證施工安全,項目部做好工程全過程技術指導服務,在施工中嚴格執行各項安全規范規程制度,加強現場安全管理工作,強化安全風險管理、應急管理、隱患排查治理等方面工作。
此次停電施工,項目部精心編制了停電施工方案,針對施工現場組織技術措施、安全措施、危險源的辨識等工作。停電前組織施工人員進行現場安全技術交底,調動施工吊車8輛,每輛吊車配備專職信號員、司索員,分8個班組同時施工,共61人,業主單位規建部、安監部全程監督施工。各施工人員分工明確,嚴謹認真地投入到緊張的設備安裝中,經過四天的奮戰,終于順利完成此次安裝任務。

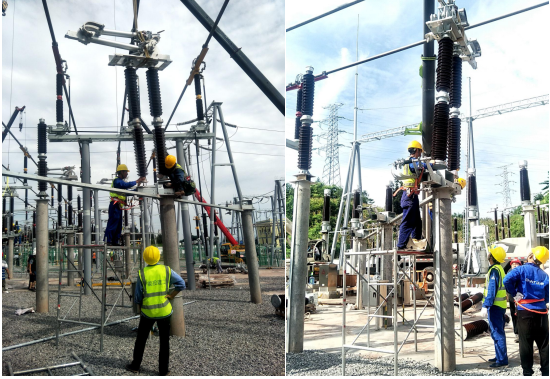

(施工現場)
川能建工集團水利水電公司珙縣余箐變電站技改工程項目部嚴格安全管理意識、提升安全施工水平,戮力同心,攻堅克難,確保工程建設的順利進行,為電力高質量發展貢獻力量。
