為貫徹能投集團農網改造升級工作部署,進一步落實農網改造升級目標任務提前完成的要求,實現6月30日完成“三區三州”項目。近日,川能建工集團第一分公司參加川能水電集團召開的“三區三州”農網改造升級三年攻堅項目專題會。

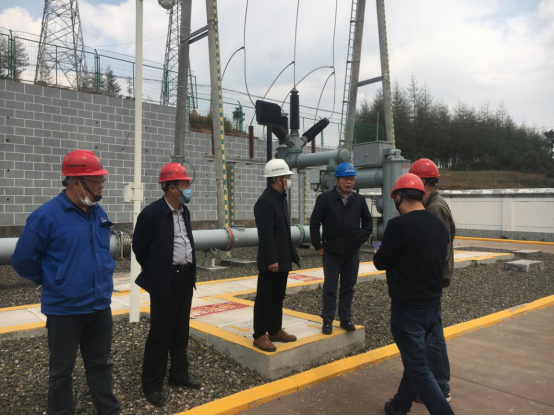

(會議現場)
會議明確了3月27日能投例會要求提前在2020年6月30日完成“三區三州”項目,3月30日在能投集團及水電集團的專題會議上分配的實施任務。會議要求,各項目要從質量、安全、進度及疫情防控等方面加強統籌管理,在保證質量與安全的前提下,精心組織,優化資源,確?!叭齾^(qū)三州”農網改造升級目標順利完成。
會上,川能建工集團第一分公司匯報了項目具體實施情況:(一)10千伏及以下工程,已與美姑縣、昭覺縣、金陽縣、德格縣電力公司、物產集團進行了溝通,確定了材料及設備到貨時間表,制定了倒排工期計劃,美姑縣力爭提前一個月完成全部工程,其余各縣能按節點工期順利完成。(二)35千伏及以上工程,1.美姑縣牛牛壩35千伏輸變電改造工程;2.昭覺縣谷曲110千伏輸變電新建工程;3.金陽縣洛覺35千伏變電站擴建工程。項目管理人員已進場,倒排工期計劃表已上報,組建項目部和編制臨時供電方案實施方案,施工現場定點放線工作,并派專業人員以確保臨時供電方案的安全實施,按可研資料準備施工報審工作;線路部分復測人員已進場,已跟隨設計單位進行施工圖設計的現場測量,從而減少分坑復測時間。最終保障各項目工程在6月30日前全面完成。
(檢查督導項目現場)
會后,各級領導現場巡視,聽取了相關負責人對項目工程進展情況的匯報,并要求項目安全、穩定、有序推進。水電集團熊林、劉毅、田學農、陳地良、譚先明,建工集團鄧輝、易宗友、謝祥明,及相關項目負責人參加會議。
